IFFTEMALAAN E.O. LEEK
Aanleg HWA-riool
Aan de Iftemalaan e.o. in Leek voeren wij in opdracht van de gemeente Westerkwartier werkzaamheden uit aan de openbare ruimte. Het project richt zich op het verbeteren van de afwatering van de straat.
De werkzaamheden bestaan onder andere uit de aanleg van een nieuw hemelwaterriool (HWA), het vervangen van de bestrating en het optimaliseren van de leefomgeving. Door deze aanpak wordt de straat toekomstbestendig ingericht.
Actueel
Maandag 2 maart 2026 – Start werkzaamheden (Fase 1)
De werkzaamheden aan de Iftemalaan zijn gestart. Er is begonnen met het verwijderen van de bestaande verharding en de voorbereiding voor de aanleg van het HWA-riool in fase 1.
Donderdag 19 maart 2026 – Start werkzaamheden (Fase 2)
Op donderdag 19 maart zijn de werkzaamheden van fase 2 gestart. Hiermee wordt het project gefaseerd verder uitgevoerd volgens planning.
Maandag 23 maart 2026 – Werkzaamheden in uitvoering
De werkzaamheden verlopen volgens planning. Op dit moment wordt gewerkt aan de aanleg van het hemelwaterriool en de verdere voorbereiding van de werkzaamheden aan de straat..
Maandag 23 maart 2026 – Opbreken verharding fase 2
Op woensdag 25 maart wordt het laatste deel van de verharding binnen fase 2 opgebroken. Hiermee wordt ruimte gemaakt voor de verdere uitvoering van de werkzaamheden van fase 2

Dinsdag 24 maart 2026 – Start verhardingswerkzaamheden (fase 1)
Wij zijn gestart met de verhardingswerkzaamheden binnen fase 1. Naar verwachting worden deze werkzaamheden medio volgende week afgerond, rond 1 april 2026.
(Nieuwe updates worden hieronder toegevoegd.)
Werkzaamheden
Binnen dit project worden de volgende werkzaamheden uitgevoerd:
Aanleg van een nieuw HWA-riool
Verwijderen van bestaande verharding
Aanbrengen van nieuwe bestrating
Aanpassen van rijbaan, trottoirs en parkeervakken
Aanpassen van groenvoorzieningen
De werkzaamheden worden uitgevoerd met oog voor kwaliteit, veiligheid en minimale overlast voor de omgeving.
Fasering
De werkzaamheden worden gefaseerd uitgevoerd. Dit betekent dat steeds een deel van de straat wordt afgesloten en aangepakt.

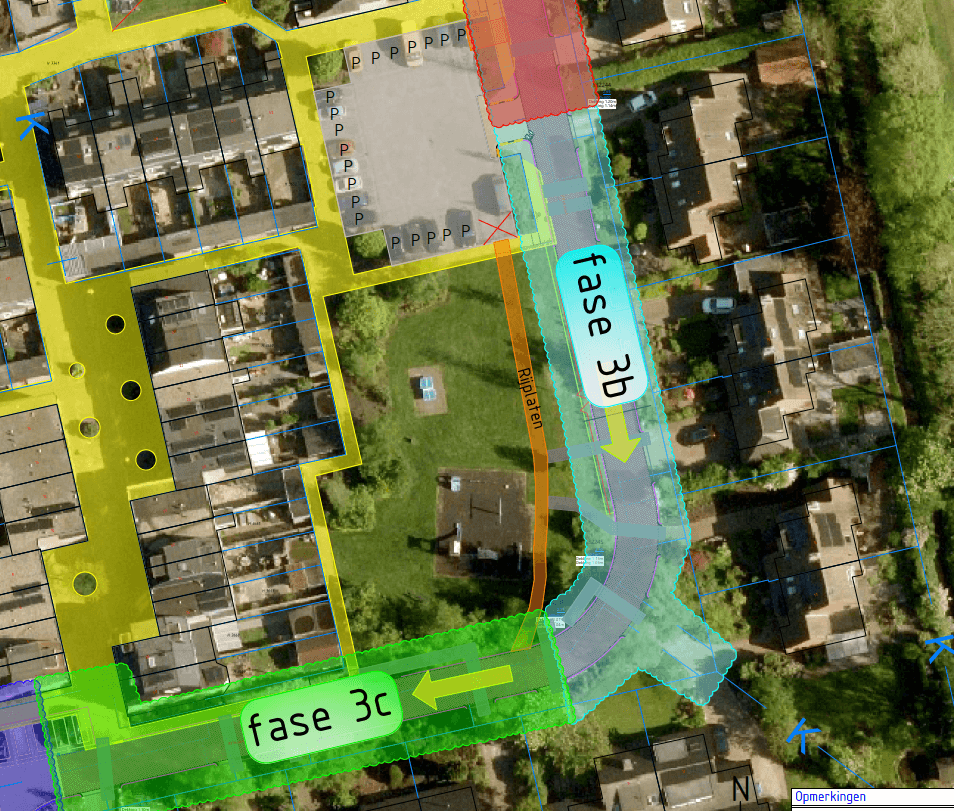

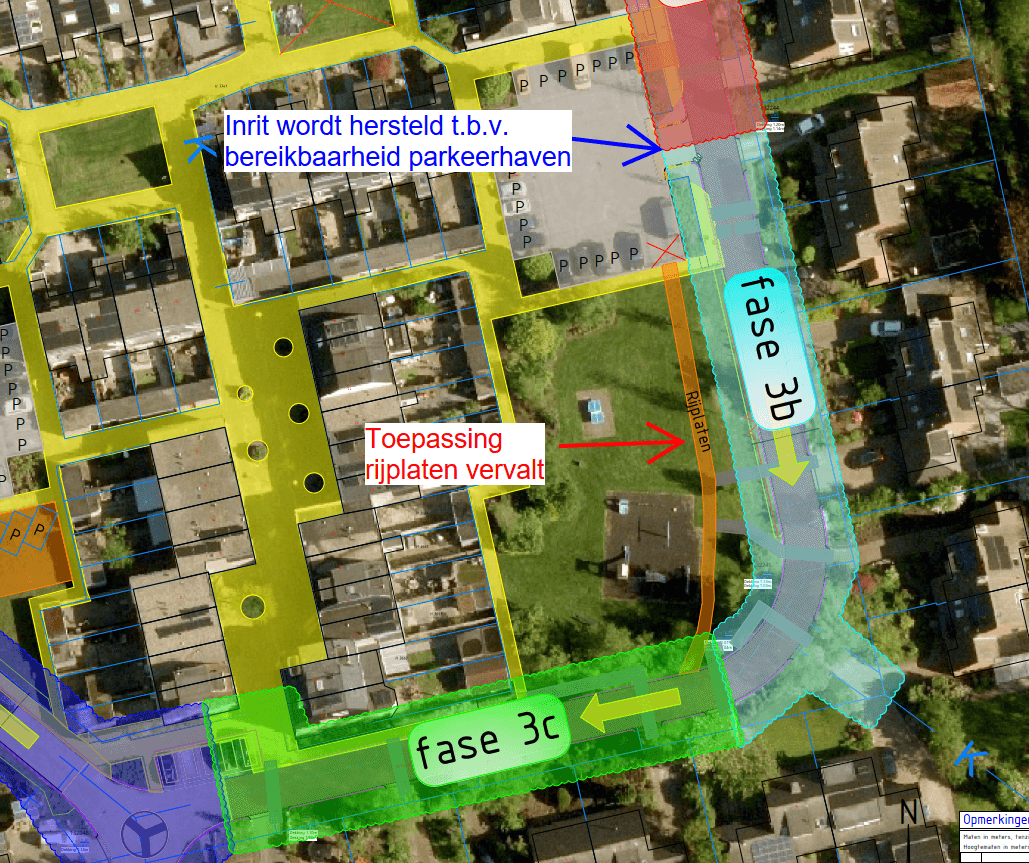

Het project is opgedeeld in meerdere fasen (fase 1 t/m 6), zoals weergegeven in de faseringstekening. Per fase worden de rioleringswerkzaamheden uitgevoerd, gevolgd door het aanbrengen van verharding en het uitvoeren van de overige werkzaamheden
De exacte planning per fase wordt tijdig gecommuniceerd met bewoners.
Onderstaand is de faseringstekening weergegeven. Deze tekening geeft een globale indicatie van de uitvoering; hieraan kunnen geen rechten worden ontleend.
Planning en bereikbaarheid
De werkzaamheden starten naar verwachting in 2 maart 2026 en hebben een doorlooptijd van circa 6 maanden.
Tijdens de uitvoering kan de bereikbaarheid van uw woning tijdelijk beperkt zijn. Wij doen er alles aan om de overlast zoveel mogelijk te beperken:
Woningen blijven zoveel mogelijk bereikbaar
Omleidingen worden duidelijk aangegeven
Hulpdiensten worden op de hoogte gehouden

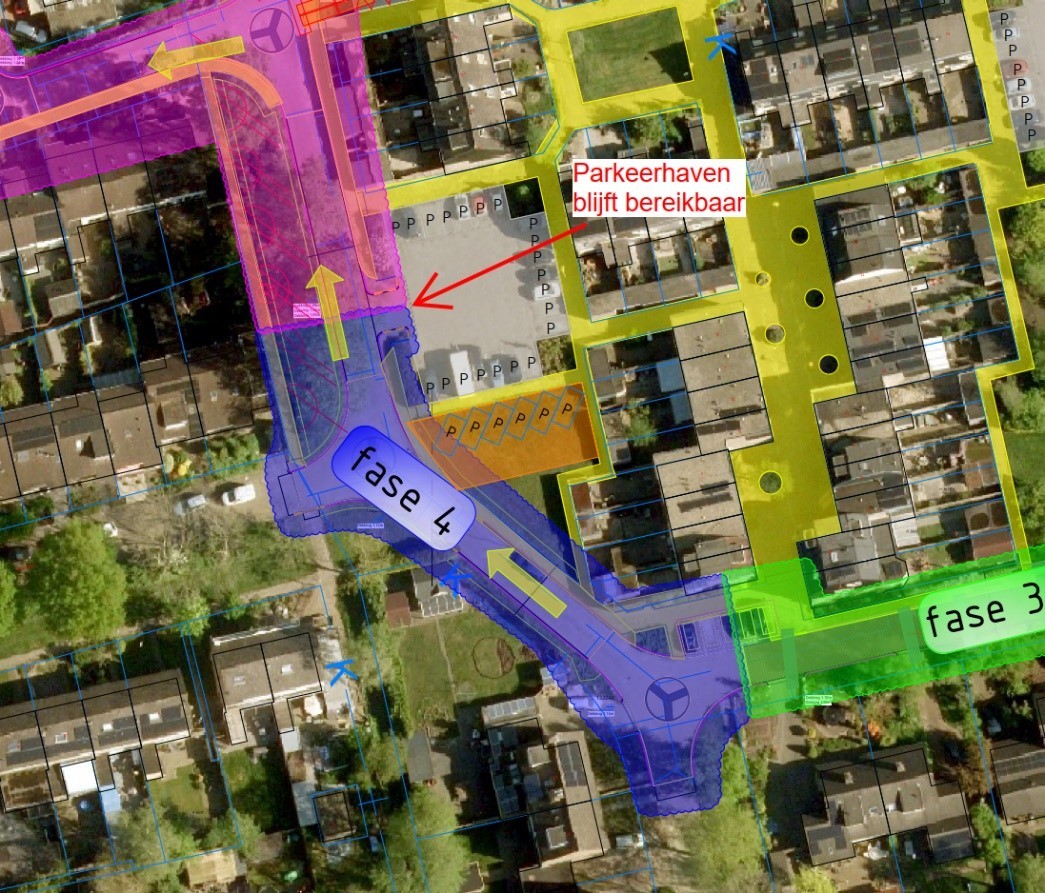

Parkeren in het werkgebied kan tijdelijk niet mogelijk zijn
Wij vragen uw begrip voor deze situatie.
Onderstaand is de globale planning van de werkzaamheden weergegeven. Deze planning is onder voorbehoud en kan wijzigen door weersomstandigheden of voortgang van het werk. Aan deze planning kunnen geen rechten worden ontleend.
